Ambulanta u Prnjavoru gotova u maju

Gradonačelnik Beograda o roku za završetak ambulante u Prnjavoru. (Studio B, 20. 3. 2017.)
“Danas ćemo krenuti u izgradnju ove ambulante (u Ripnju) i za dve, dva meseca, izvinjavam se, dva, dva i po meseca, koliko im treba da se završi ova ambulanta, videćemo se ponovo svi zajedno ovde i otvorićemo ovu ambulantu.”

Pre nekoliko dana svečano je otvorena rekonsturisana
ambulanta u Prnjavoru, selu u beogradskoj opštini Voždovac, a ovo otvaranje
verovatno će ostati upamćeno po tome što je šefica za informisanje opštine
Voždovac Marina Ralević pratila i snimala novinare N1 dok su uzimali izjave od
prisutnih građana.



A postoji još nekoliko „zanimljivosti“ u vezi
sa obnovom ove zdravstvene ustanove. Rekonstrukcija u Prnjavoru počela je u
martu ove godine u prisustvu maltene pola državnog vrha. Naime, svečanom
obeležavanju početka radova uz muziku, prisustvo velikog broja građana
(nekoliko dana pred predsedničke izbore) prisustvovali su gradonačelnik
Beograda Siniša Mali, ministar policije Nebojša Stefanović, ministar rudarstva
i energetike Aleksandar Antić, kao i poslanica vladajućih naprednjaka Marija
Obradović.



Tada je Mali obećao da će sve biti gotovo u roku od dva
do dva i po meseca, što znači u maju, eventualno početkom juna, budući da su
radovi počeli 20. marta:



“U poslednje dve ili tri godine smo mnogo toga uradili
da primarna zdravstvena zaštita bude svima vama dostupna, da ne morate da
putujete 17 kilometara do Jajinaca, kako biste videli doktora, dobili neki
recept, uradili neki pregled, ni vi ni vaša deca. To mora da se desi ovde u
Ripnju, zato ćemo danas krenuti u izgradnju ove ambulante i za dve, dva meseca,
izvinjavam se, dva, dva i po meseca, koliko im treba da se završi ova
ambulanta, videćemo se ponovo svi zajedno ovde i otvorićemo ovu ambulantu
”,
rekao je tada Mali.

*

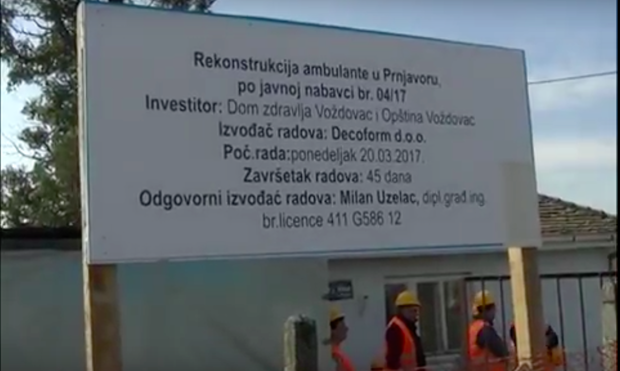

Tabla sa datumom početka radova i rokom za završetak / Prilog Studija B, Foto: Printscreen

Inače, rok za završetak radova zapravo je bio 45 dana,
barem je tako pisalo na gradilišnoj tabli koja se vidi u prilogu Studija B od
tog dana, a fotografije table Istinomeru su letos dostavili i nezadovoljni građani
Prnjavora sa željom da podsete da obećanje nije ispunjeno u predviđenom roku.



Dakle, po tom osnovu, ambulanta je trebalo da bude
završena još početkom maja, umesto šest meseci kasnije, početkom novembra.



Međutim, gradonačelnik Beograda je namerno ili slučajno
zaboravio tu činjenicu. Opet je u Prnjavnoru organizovana svečanost povodom
otvaranja ambulante, a Mali se pohvalio kako je obećanje ispunjeno, i to samo
šest ili sedam meseci od početka radova:



“Bili smo ovde zajedno u martu mesecu ove godine i tada
je ova ambulanta koja je iza nas bila u jednom potpuno neuslovnom,
katastrofalnom stanju. Dali smo obećanje da ćemo je rekonstruisati, da ćemo je
srediti. Evo danas to obećanje ispunjavamo. Samo šest ili sedam meseci od dana
kada su radovi krenuli imamo priliku da uživamo u jednoj od najlepših ambulanti
u celom gradu
”, rekao je Mali na svečanom otvaranju. (8. novembar 2017)

Inače, nemamo praksu da ocenjujemo nešto što je već
završeno, ali sa zakašnjenjem, jer ne bi bilo ispravno reći da je nešto
ispunjeno ako je rok značajno probijen, a nije ispravno ni reći da nije
ispunjeno, kada je posao završen.



Međutim, u ovom
slučaju je bitno ne samo to što je ambulanta rekonstruisana sa zakašnjenjem od
pet ili šest meseci – oko tri puta duže od predviđenog roka – već i to što sada
Mali tvrdi da je održao reč, zbog čega za obećanje iz marta da će sve biti gotovo
za dva do dva i po meseca dobija ocenu “neispunjeno”.
